동대구역과 신공항, 경북 의성을 잇는 공항철도(대구~경북 광역철도) 건설을 위한 물밑작업이 좀처럼 속도를 내지 못하고 있다. 정부 사전타당성조사 용역이 수년째 완료되지 못한 데다 예티바탕성조사 면제를 요구하는 대구시·경북도 목소리에 정부 측은 '예타 신청을 할 것'이라며 어깃장을 놓고 있다.
7일 지역 정치권 등에 따르면 국토교통부 의뢰로 2021년 10월 29일 시작된 대구~경북 광역철도 사전타당성조사 용역은 최근 올해 9월 29일이던 기한이 내년 3월 31일로 6개월 연장됐다.
용역을 시작한 지 2년이 지났지만 완료하지 못했고 내년 1분기에야 결과가 나올 것이란 얘기다. 통상 사타 조사가 1년가량 소요되는 점을 고려하면 이례적이다.

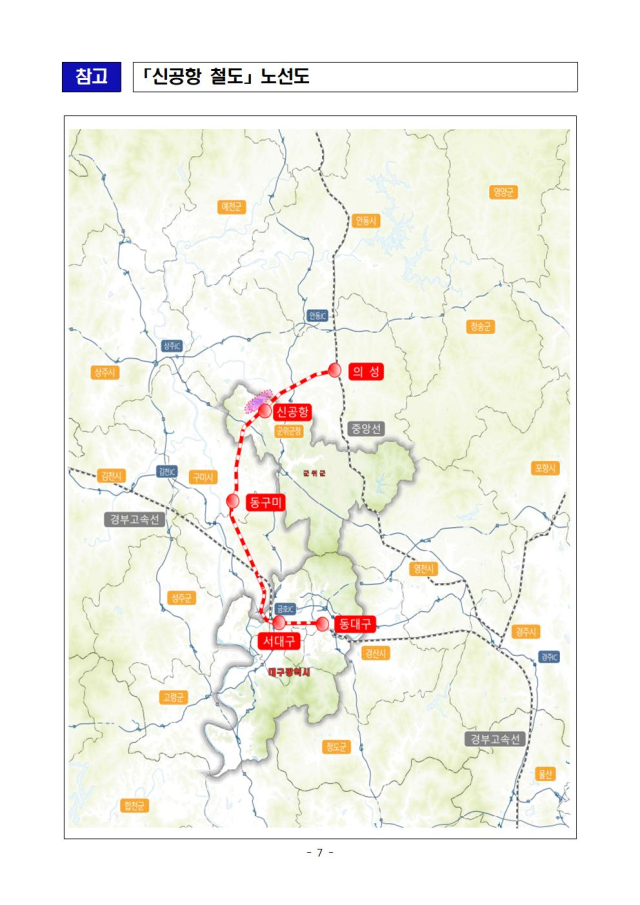

대구~경북 광역철도 사업은 동대구~신공항~의성을 잇는 64.6㎞ 철도 건설을 주요 내용으로 하며 총 2조7천382억원이 들 것으로 추정된다. 지난 2021년 7월 제4차 국가철도망 구축계획에 반영, 고시됐다.
하지만 국토부의 사타 용역이 차일피일 미뤄지면서 2030년 대구경북(TK) 신공항 개항시기에 맞춰 철도가 개통될 수 있을지 미지수다.
대구시와 경북도는 신공항 철도의 경우 대량 여객 및 물류 수송이 가능한 신공항 필수 접근 교통 수단이라고 본다. 신공항 접근 도로망인 중앙고속도로 용량 부족을 분산할 수 있는 수단이기도 하다. 윤석열 정부 120대 국정과제 및 지역 공약사업에도 이름을 올리고 있다.
특히 대구시와 경북도는 사업 속도를 높이기 위해 해당 사업의 예타 면제가 필요하다고 요청하고 있다. 가덕도 신공항의 경우도 접근 교통망인 철도(13.2㎞, 7천310억원), 도로(11.3㎞, 2천634억원) 사업이 예타 면제된 사례가 있다.
TK 신공항 특별법에도 공항 접근교통수단 조성 시 예타 면제를 할 수 있는 근거가 있다고 대구시·경북도는 해석한다.
하지만 국토부 측은 미온적 입장을 보인다. 국토부 관계자는 최근 매일신문과 통화에서 "대구~경북 광역철도는 신공항을 지나기 때문에 신공항 계획이 있어야 수요, 선형 이런 게 분석될 수 있다. 신공항 계획 확정을 기다리느라 늦어졌다"고 해명했다.
그러면서 "예타 면제는 국토부가 추진할 수 있는 사안이 아니고 재정 등 종합적으로 고려가 돼야 한다"며 "저희는 일단 사타를 빨리 해 예타를 빨리 신청하는 것을 목표로 하고 있다"고 했다.
이와 관련, 김영식 국민의힘 의원(구미을)은 10일 국회 예산결산특별위원회 종합정책질의에서 원희룡 국토교통부 장관을 향해 국토부의 대구~경북 광역철도 추진 의지에 대해 따져물을 작정이다.
김영식 의원은 "사타 결과가 나오고 예타 조사도 해야 한다면 고속철도 사업의 평균 공사기간이 5년인 점을 고려할 때 2030년 개통이 어려울 수 있다. 철도망 구축사업에 가속도를 붙여야 한다"고 했다.
